Ошибки внедрения RCM: данные, решение, исполнение

Провал проекта по надёжности почти никогда не выглядит как провал. Система внедрена, методология проведена, отчёт принят, акт подписан, а доля внеплановых работ через год та же, что и до старта. Ошибки внедрения RCM и цифровизации ТОиР при этом не разнообразны: они укладываются в шесть повторяющихся, а те в три условия, при которых решение об обслуживании вообще доходит до результата. Условия простые: данные, решение, исполнение. Не выполнено одно значит не работает всё.

Три условия, при которых внедрение RCM даёт результат

Каждое условие отвечает на свой вопрос, и невыполнение любого останавливает всю работу.

Условия не усредняются и в этом главная ловушка. Методология поверх недостоверных данных не даёт результата; хорошие данные без владельца устаревают; верное решение без механизма перевыпуска планов остаётся отчётом. Вложение в одно условие при двух невыполненных не окупается — а именно так устроено большинство проектов.

  • Данные отвечают, о чём принимается решение: какая позиция, какие виды отказов, как часто они происходили.
  • Решение отвечает, кто и на каком основании назначил работу и её периодичность.
  • Исполнение отвечает, дошло ли решение до наряд-заказа и подтверждён ли результат.

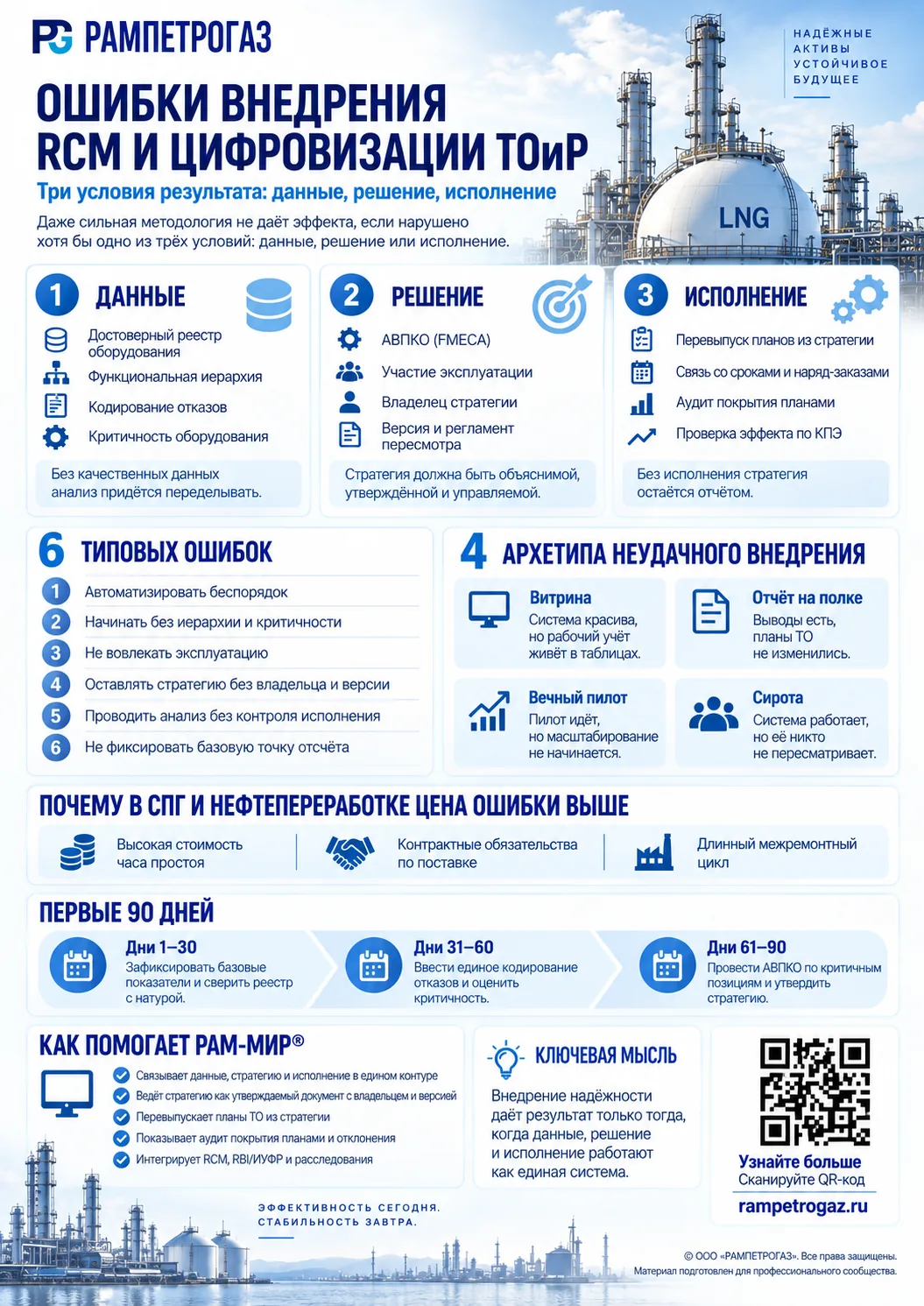

Три условия результативного внедрения RCM и шесть типовых ошибок
Условия результата и типовые ошибки внедрения

Данные: ошибки первая и вторая

Первая ошибка это автоматизировать беспорядок. Систему разворачивают до наведения порядка в реестре, и она добавляет к беспорядку интерфейс: планировщики продолжают вести параллельный учёт в таблицах, а доверие падает с первой расхождённой цифры. Восстановить его дороже, чем провести аудит заранее. Порядок в процессе технического обслуживания и ремонта не подготовительный этап, а условие, без которого система не приживается.

Вторая это запускать анализ без функциональной иерархии и оценки критичности: глубина проработки распределяется равномерно вместо концентрации там, где отказ дорог. Здесь же терминологическая путаница: АВПО (FMEA) устанавливает виды отказов и последствия, АВПКО (FMECA) добавляет количественную оценку критичности. Стратегию можно строить только на втором.

Решение: ошибки третья и четвёртая

Третья ошибка это не вовлекать представителей команды эксплуатации. Анализ силами одной службы описывает объект по проектной документации; фактические режимы и обходные приёмы известны только эксплуатации, и без неё часть сценариев не появится в разборе. Это вопрос не вежливости к смежникам, а полноты данных.

Четвёртая это оставить решение без владельца и версии. Стратегия межфункциональна: технолог, механик, КИПиА, эксплуатация, экономист. Ни одна служба не создаёт её в одиночку и потому она не принадлежит никому, а объект без владельца не пересматривается и не переживает смену персонала. Логику выбора задачи задаёт ГОСТ Р 27.606-2013; кто отвечает за её актуализацию — не задаёт ни один стандарт.

Отсюда вывод о заказчике проекта: инициатива от службы ТОиР упирается именно в это условие, потому что у службы нет полномочий назначить владельца межфункционального объекта. Проекты, доходящие до результата, имеют заказчика уровнем выше — технического директора или главного инженера.

Исполнение: ошибки пятая и шестая

Пятая ошибка это анализ без контроля исполнения. Причину нашли, но не устранили; отказ повторяется, а следующий разбор команда встречает уже без энтузиазма. Рекомендация становится работой только тогда, когда у неё есть ответственный, срок, ранг риска и проверка результата после внедрения.

Шестая это не зафиксировать точку отсчёта. Перед стартом не записаны базовые показатели, и через год эффект есть, но доказать его нечем: следующий этап финансирования защитить не получается. Ошибка проявляется позже остальных и потому обходится дороже всего.

Диагностика: какое условие не выполнено

Какое условие не выполнено, видно не из описания проекта, а из трёх проверок.

УсловиеПризнак невыполненияПроверка за пять минутПервый шаг
ДанныеОдин отказ описан разными словами; позиция дублируетсяПопросите посчитать наработку по виду отказа за годКодирование отказов и сверка реестра с натурой на пилоте
РешениеНа вопрос «почему такая периодичность» отвечают «так исторически»Запросите документ с версией, владельцем и ссылкой на анализНазначить владельца стратегии персонально и утвердить регламент пересмотра
ИсполнениеПлан собран из прошлогоднего; мероприятия закрыты без проверкиСверьте: что в стратегии, что в плане, что в нарядахПеревыпустить план из стратегии по одному классу оборудования

Четыре архетипа неудачного внедрения

Практика показывает четыре устойчивых сценария, предприятие обычно узнаёт себя мгновенно.

  • «Витрина». Система убедительна на демонстрации, но рабочий учёт живёт в таблицах. Не выполнено условие данных: реестр наполнили один раз и не поддерживают.
  • «Отчёт на полке». Выводы верны, планы ТО не изменились. Не выполнено условие исполнения: между стратегией и планом нет механизма перевыпуска.
  • «Вечный пилот». Пилот идёт третий год и не масштабируется. Не выполнено условие решения: результат некому принять и распространить.
  • «Сирота». Всё работает, но никто не пересматривает: через два-три ремонтных цикла программа расходится с реальностью так же, как прежний регламент.

Почему в СПГ и нефтепереработке цена ошибки выше

Для капиталоёмких непрерывных производств цена невыполненного условия отличается от среднепромышленной по трём причинам.

Третий признак объясняет, почему здесь особенно опасна шестая ошибка: если точка отсчёта не зафиксирована, обратная связь приходит через годы, когда сменились и команда проекта, и постановка задачи.

Все три причины сходятся в одной точке — остановочном ремонте. Его объём определяется стратегией: что вскрываем, что меняем, что оставляем до следующего цикла. Без стратегии объём собирается по заявкам служб и по прошлому останову, воспроизводя его избыточность вместе с ошибками. Именно здесь невыполненное условие решения конвертируется в дни простоя, которые уже не вернуть.

  • Структура затрат: доля капитала в себестоимости высока, и каждый час недоступности оплачивается не только упущенным выпуском, но и амортизацией простаивающего актива.
  • Контрактный контур: обязательства по объёмам поставки превращают доступность из производственного показателя в финансовое обязательство и переносят цену отказа за периметр предприятия.
  • Длина ремонтного цикла: межремонтный пробег измеряется годами, ошибка в периодичности не проявляется внутри бюджетного года и обнаруживается тогда, когда исправлять её приходится вместе с остановом.

Экономика вопроса

Затраты на обслуживание видны в бюджете ежемесячно, предотвращённые потери не видны никогда. Сокративший объём работ и получивший отказ отвечает персонально и немедленно; годами оплачивающий избыточное обслуживание не отвечает никогда. При таком распределении последствий рациональное поведение — ничего не менять.

Цена этой рациональности измерима, и эффект распадается на две части. Первая видна в бюджете: сокращение избыточных регламентных работ на 15–30% и затрат на ТОиР на 10–25%. Вторая рост технической готовности на 5–15% за счёт недопущенных простоев. Сравнивать их напрямую нельзя, это проценты от разных баз, но на капиталоёмком непрерывном производстве вторая обычно весит больше: стоимость часа выпуска несопоставима со стоимостью часа обслуживания. При этом именно она не попадает в бюджет и потому не участвует в обосновании проекта, хотя определяет его окупаемость.

Чем обеспечиваются три условия

Условия обеспечиваются не регламентом, а инструментом, в котором они связаны между собой. В платформе РАМ-МИР® реестр и кодирование отказов закрывают условие данных; стратегия ТО ведётся как утверждаемый документ с версией, владельцем и ссылкой на анализ — условие решения; планы перевыпускаются из стратегии, а аудит покрытия сверяет их с эталоном — условие исполнения. Связанность здесь не удобство интерфейса, а способ не дать условиям разойтись между службами.

Первые 90 дней

План, который не требует ни бюджета на платформу, ни решения совета директоров.

К девяностому дню появляется то, чего не было: измеримая база сравнения, достоверный реестр на одной установке и первый документ с владельцем. Дальше вопрос масштабирования, а не запуска.

  • 1–30. Зафиксировать точку отсчёта: доля внеплановых работ, число повторяющихся отказов, техническая готовность, доля критичного оборудования со стратегией. Параллельно — инвентаризация реестра на одной установке со сверкой с натурой.
  • 31–60. Единое кодирование отказов, оценка критичности позиций пилота, назначение владельца процесса, не службы, а человека.
  • 61–90. АВПКО по двадцати позициям высшей категории, выбор задач, оформление стратегии как документа с версией и утверждение регламента пересмотра.

Вывод

Инструменты надёжности не подводят — подводит невыполнение условий. Данные, решение и исполнение работают только вместе, и, прежде чем выбирать метод или платформу, стоит определить, какое из трёх не выполнено у вас: это меняет очерёдность работ, состав проекта и уровень заказчика.

Есть и довод, выходящий за рамки отдельного проекта. Из трёх условий только данные накапливаются. Решение принимается за квартал, механизм перевыпуска планов настраивается за полгода, а статистику отказов нельзя ни купить, ни наверстать. Предприятие, начавшее кодировать отказы сегодня, через три года будет обосновывать периодичность собственными цифрами; начавшее через три года — снова допущениями, и этот разрыв деньгами уже не закрывается.

То же верно для отрасли. Парк обновляется, номенклатура поставщиков изменилась, прежняя статистика к новому оборудованию применима лишь частично. Чем позже начинается накопление данных, тем дороже обходится каждое решение об обслуживании, и тем дольше отрасль считает на допущениях там, где могла бы считать на фактах.

Частые вопросы

С какого условия начинать, если не выполнено ни одно?

С данных — но не потому, что они важнее. Это единственное условие, работу над которым нельзя распараллелить: решение и исполнение готовятся одновременно, а анализ, построенный на недостоверном реестре, придётся переделывать целиком.

Кто должен быть заказчиком проекта?

Тот, кто может назначить владельца стратегии. Стратегия не принадлежит ни одной службе: её содержание задают технолог, механик, специалист по КИПиА и эксплуатация, а стоимость владения считает экономист. Закрепить ответственного за документом, который лежит между службами, может только руководитель, стоящий над всеми ними: технический директор или главный инженер. Проект, заказанный самой службой ТОиР, упирается в условие решения независимо от квалификации исполнителя: провести анализ служба может, а закрепить его результат за кем-то на постоянной основе — нет.

Почему цифровизация не даёт эффекта?

Система не создаёт связь между анализом, стратегией и планом — только удерживает ту, что уже есть в процессах. Если связи нет, она оцифровывает прежний порядок: быстрее, нагляднее, но не иначе. Признаки: реестр оборудования загрузили один раз и не поддерживают; планы заводят напрямую, минуя стратегию ТО; мероприятия закрывают без проверки результата. Если объём и периодичность работ после внедрения те же, что и до него, процесс оцифрован, но не изменён.
